家屋の解体費用を抑える3つのコツ|高くなるケースも解説

- 戸建て解体の総額目安は100万〜300万円程度(立地や外構で変動)。
- 木造住宅の解体費は国交省資料で1坪あたり約3.5万円、50坪で175万円程度。
- 床面積80㎡以上の解体は建設リサイクル法の届出が必要で、着工7日前までが期限。
- 災害で壊れた家屋は、自治体の公費解体・自費解体(費用償還)の対象になることがある。
- 費用を下げたいなら閑散期・近場の業者・残置物の事前処分の3点を押さえる。
家屋の解体の結論

家屋の解体とは、建物を取り壊して廃材を処分し、更地に戻すまでの一連の工事を指します。
私が相談実務で見てきた限り、つまずく人の多くは「総額の内訳」を知らないまま見積もりを取ってしまう点でつまずきます。費用は建物本体の取り壊しだけでなく、廃棄物処理や諸費用まで含めて考える必要があります。
国土交通省の資料では、空き家の解体には仮設工事費・解体工事費・廃棄物処理費・付帯工事費・重機回送費が発生すると整理されています。この内訳を知っているだけで、見積書の「諸費用」が高すぎないかを自分で判断できます。
| 建物の構造 | 坪単価の目安 |
|---|---|
| 木造 | 31,000〜44,000円/坪 |
| 鉄骨造 | 34,000〜47,000円/坪 |
| 鉄筋コンクリート造(RC造) | 35,000〜80,000円/坪 |
解体費用を抑えるコツ
解体費用を下げる王道は、複数業者の相見積もりと、自分でできる片づけを先にやってしまうことです。

国交省資料によると、全国の解体工事業者数は43,186社あります。これだけ業者があるということは、価格にも幅があるということ。1社の見積もりだけで決めるのは、正直もったいないと私は考えています。
このあとの「季節」「距離」「閑散期」は、どれも見積もりを取る前に意識しておくと効きます。順に見ていきます。
方法1 解体しやすい季節を選ぶ
工事がスムーズに進む季節を選ぶと、工期延長による追加費用を避けやすくなります。
雨や雪が多い時期は、養生や安全対策に手間がかかり、工程が止まりがちです。地面がぬかるめば重機の作業効率も落ちます。
私が見てきた事例では、天候の安定した時期を選んだ案件のほうが、当初の工期どおりに終わることが多い印象です。急ぎでなければ、天候の読みやすい時期に寄せるのは合理的な選択です。
方法2 業者と現場の距離

現場に近い業者を選ぶと、重機の回送費や移動コストを抑えられます。
前述の国交省資料でも、解体費用の構成要素として「重機回送費」が挙げられています。重機を運ぶ距離が長いほど、この回送費は膨らみます。
地元の業者は近隣への挨拶や行政手続きの勝手もわかっているので、トラブルが起きにくいのも利点です。私なら、まず地域の業者を候補に入れます。
方法3 解体業者の閑散期と繁忙期
閑散期に依頼すると、繁忙期より値引き交渉に応じてもらいやすくなります。

建築物の解体は公的にも統計が取られており、e-Statの「建築物滅失統計調査」は毎月の調査結果を公表しています。この調査は建築基準法第15条にもとづく届出を対象にしたものです。
業者にも仕事が立て込む時期と空く時期があります。空いている時期なら、同じ工事でも条件交渉の余地が広がる。急がない解体ほど、このタイミングは効きます。
建物の解体費用が高くなる場合
解体費用は「作業のしにくさ」と「処分の手間」が増えるほど高くなります。
標準的な木造住宅であれば、国交省資料で1坪あたり約3.5万円、50坪で175万円程度が相場とされています。ただし、これはあくまで条件が良い場合の話です。
以下のケースに当てはまると、この相場から上振れします。自分の家がどれに該当するか、見積もり前にチェックしておくと安心です。
| ケース | 費用が上がる理由 |
|---|---|
| 道路状況が悪い | 重機や運搬車が入れず手作業が増える |
| 敷地いっぱいに建っている | 隣家への養生・手壊しが必要になる |
| 自然災害で損壊 | 危険な状態で慎重な作業が求められる |
| 火災で焼けた建物 | 焼け残りの分別・処分に手間がかかる |
| アスベスト使用 | 専門の除去作業と処分が必要 |
| 鉄骨造・RC造 | 構造が頑丈で重機・工期が増す |
| 残置物がある | 家財の処分費が別途かかる |
ケース1 道路状況が悪い場合

前面道路が狭く重機やトラックが入れない現場は、手作業が増えて費用が上がります。
重機が使えなければ、人の手で壊して廃材を運び出すことになります。人件費がかさみ、工期も延びる。
私が相談を受けた中でも、旗竿地(細い通路の奥にある敷地)や狭い路地の家は、見積もりが標準より明らかに高く出る傾向がありました。

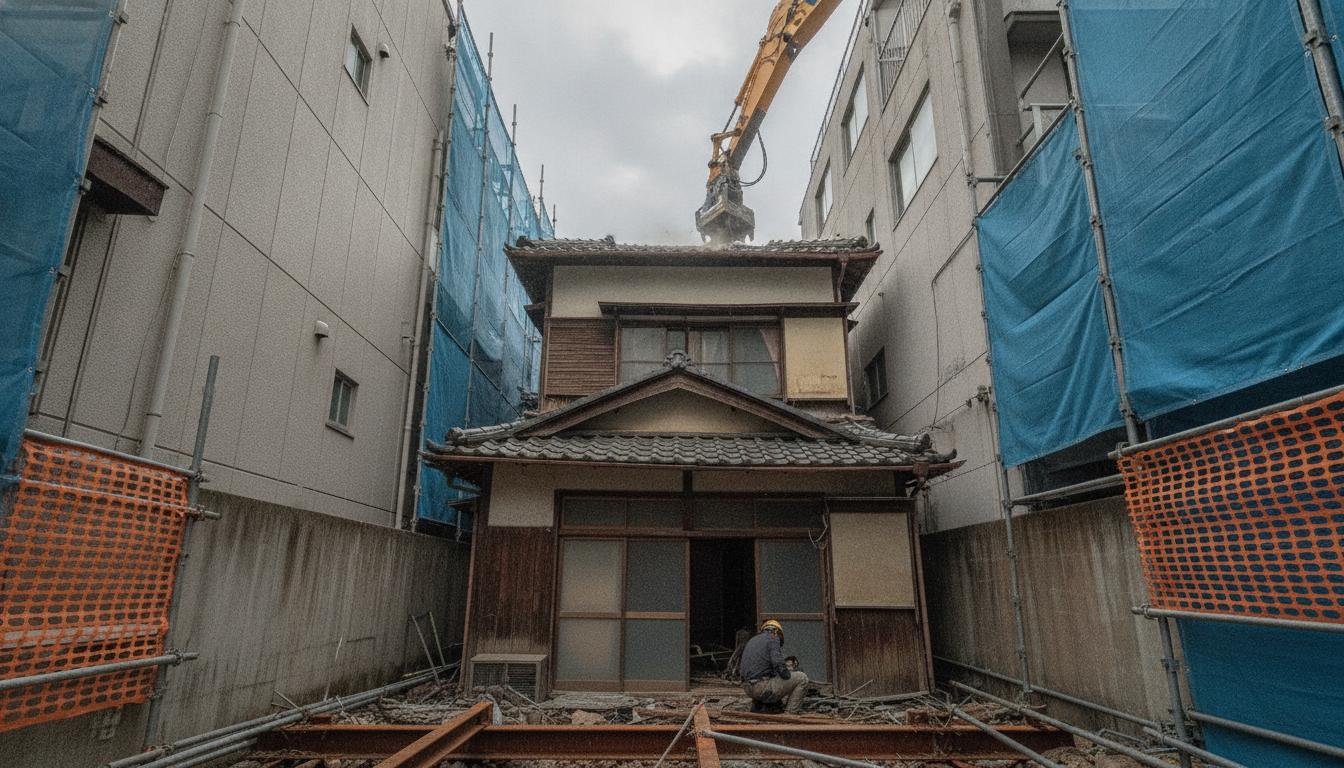

ケース2 敷地いっぱいに家が建っている場合
隣家との隙間がほとんどない家は、隣を傷つけないための養生と手壊しで割高になります。

密集地では、重機を大きく振れません。壁一枚を残して慎重に壊す場面も出てきます。
隣家への配慮が欠かせない分、作業はどうしても丁寧でゆっくりになります。ここはコストが上がるのを受け入れざるを得ない部分です。
ケース3 地震などの自然災害で家が壊れた場合
災害で損壊した家屋は、自治体の公費解体や自費解体(費用償還)の対象になることがあります。
環境省の資料では、被災した損壊家屋について、自治体が解体する「公費解体」と、所有者が先に費用を負担して後で償還を受ける「自費解体」が説明されています。
同じ手引きでは、所定の算定方法・上限の範囲内なら、自費解体の費用は全額が償還対象になるとされています。書類に不備がなければ、申請から支払いまで2か月程度が目安です。
ケース4 火災で焼けた建物の場合

火災で焼けた建物は、焼け残りの分別と処分に手間がかかり、通常より費用が上がります。
焼損した家財や建材は、そのまま一括で処分できないことがあります。分別の工程が増えれば、その分だけ作業費が乗ります。
火災後は建物の強度も不安定です。安全に壊すための段取りが増える点も、費用が膨らむ理由になります。

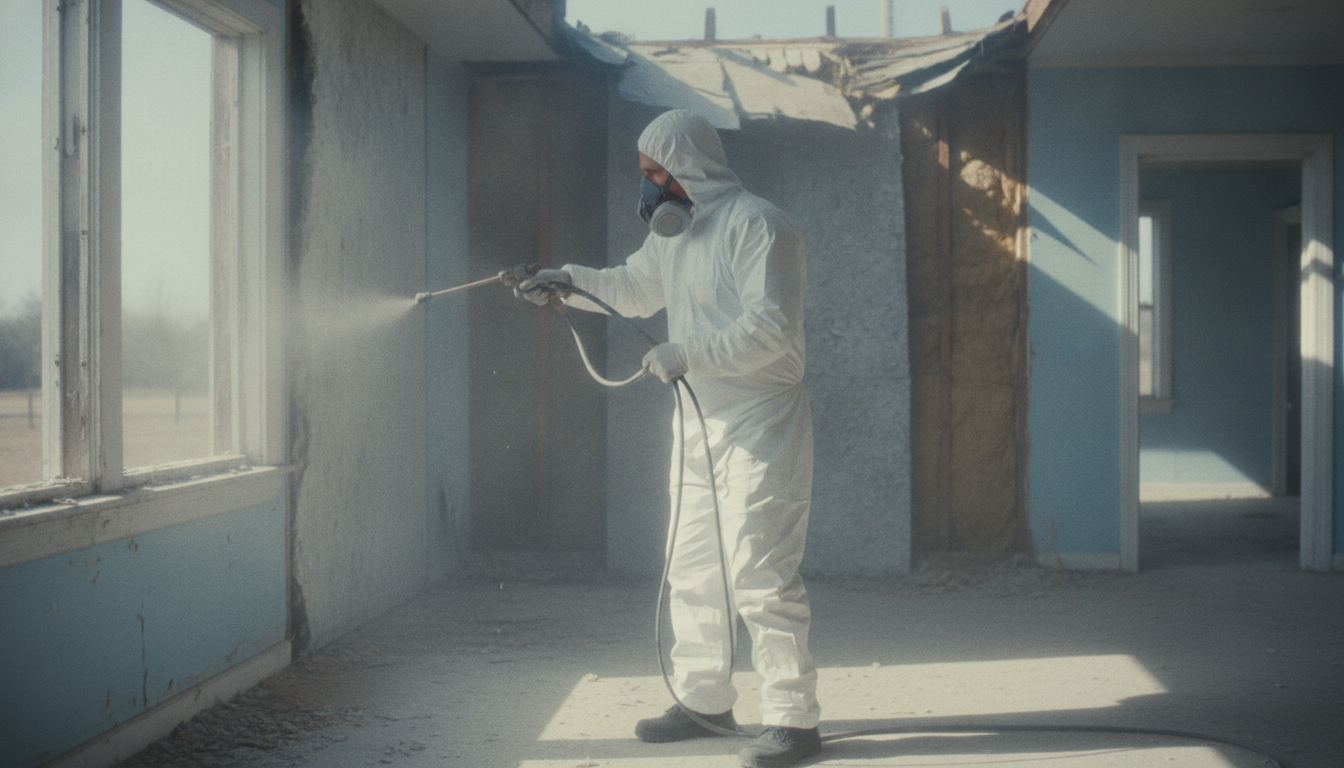

ケース5 石綿(アスベスト)が使用されている場合
アスベストを含む建材がある家屋は、専門の除去作業と処分が必要で、費用が大きく上がります。

古い住宅では、屋根材や外壁、断熱材にアスベストが使われていることがあります。飛散すると健康被害につながるため、勝手に壊せません。
なお、床面積の合計が80㎡以上の建造物を解体する場合は、建設リサイクル法にもとづき着工の7日前までに届出が必要です。アスベスト調査の結果と合わせ、事前の手続きは早めに進めておくのが安全です。
よくある質問
家屋の解体でよく一緒に調べられる質問を、出典のある数値とあわせてまとめました。
よくある質問
最後に一言。解体は「とりあえず1社に頼む」が一番損をしやすい工事です。残置物を自分で片づけ、近場の業者に複数見積もりを取る。この2手間で、数十万円単位で結果が変わることがあります。
